Situație dificilă pentru locuitorii Capitalei: aproape 2.000 de blocuri și imobile nu beneficiază astăzi de apă caldă, potrivit Companiei Municipale Termoenergetica București (CMTEB).
Deși lucrările de modernizare sunt necesare pentru reducerea avariilor viitoare, ele creează un disconfort major pentru bucureșteni.
Termoficarea, funcțională doar la 79% din capacitate
15 blocuri/imobile sunt deficitare,
1.925 de blocuri/imobile au alimentarea cu apă caldă oprită complet.

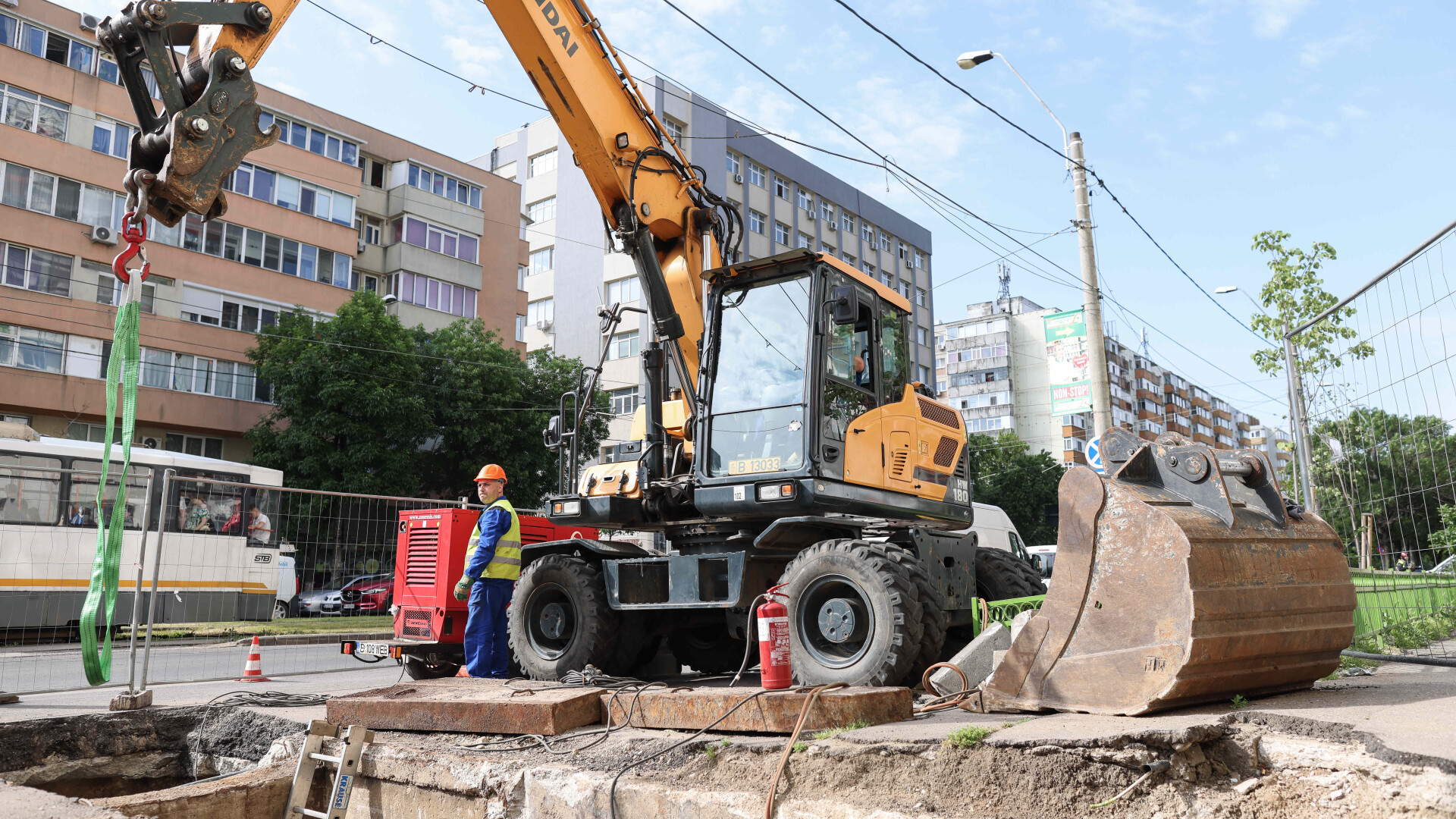

Peste 800 de blocuri din oraș rămân fără apă caldă din cauza noilor șantiere Pe lângă avariile existente, CMTEB a anunțat deschiderea a 14 șantiere noi în toate sectoarele Bucureștiului. Acestea vizează reparații, lucrări de blindare și modernizări în cadrul proiectelor finanțate prin POIM.
Intervențiile afectează peste 800 de blocuri, care rămân fără apă caldă între 15 și 19 septembrie 2025, în funcție de complexitatea lucrărilor.
Lista șantierelor Termoenergetica în București
Sector 2 – Strada PâncotaRacord PT „8 Doamna Ghica”, conductă Dn 200mm.➝ 1 punct termic (3 blocuri). 15 – 18 septembrie 2025.
Sector 3 – Strada PrevederiiRacord PT „Ilioara”, conductă Dn 150mm.➝ 1 punct termic (10 blocuri). 15 – 19 septembrie 2025.
Sector 3 – Bulevardul Camil RessuConductă Dn 500mm. Lucrări în cadrul proiectului „Reabilitarea Magistralei II Sud”.➝ 10 puncte termice (115 blocuri). 15 – 19 septembrie 2025.
Sector 3 – Șoseaua Mihai BravuConductă Dn 900mm. Lucrări de reparații.➝ 5 puncte termice (71 blocuri). 15 – 19 septembrie 2025.
Sector 3 – Aleea Barajul CucuteniRacord PT „SC 2 Viișoara”, conductă Dn 65/50mm.➝ 1 punct termic (10 blocuri). 15 – 17 septembrie 2025.
